四大比拼 · 积极推进丨蔡甸区污水处理厂三期项目最新进展
发布日期:2024-07-10
【打印】
目前蔡甸区污水处理厂三期扩建工程项目已完成《可研报告》、《初步设计》、《环评报告》、《用地规划许可》、《工程规划许可证》、《施工许可证》等前期手续及批复;现场已完成临时设施的搭建、施工主出入口的道口开设、厂区永久移植树木移栽、土方场平内转17000方。
根据洪评批复调整施工组织设计,尽量减少汛期对施工的影响。目前现场正在加紧土方外运消纳中,截至7月8日,累计完成土方外运消纳7800方。

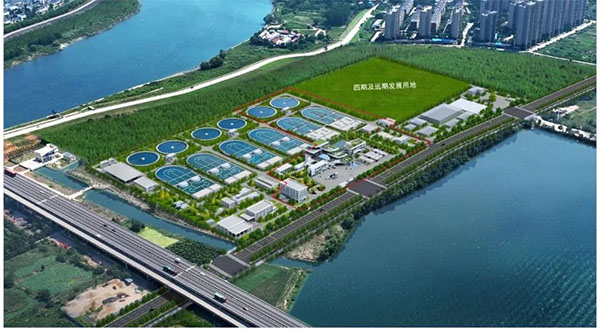

三期扩建工程规模5万吨/日,由现状10万吨/日扩建至15万吨/日,用地面积共计48.08亩,主要服务蔡甸城关及中法生态城地区,总服务面积为46.87平方公里,项目总投资2.6亿元,预计工期两年,2026年5月可全部建成投入运营。
本项目建成运营后极大的降低了现状污水处理厂的负荷,适配蔡甸城区远期发展与规划,配套中法城的整体污水处理需求,改善蔡甸城区的生态环境,为蔡甸的水环境治理,饮用水源地保护作出卓越的贡献。
